11月22日,东华链条兴化有限公司组织本公司光伏发电项目组、泰州北清新能源科技有限公司项目有关人员召开了光伏电站总体竣工验收会。

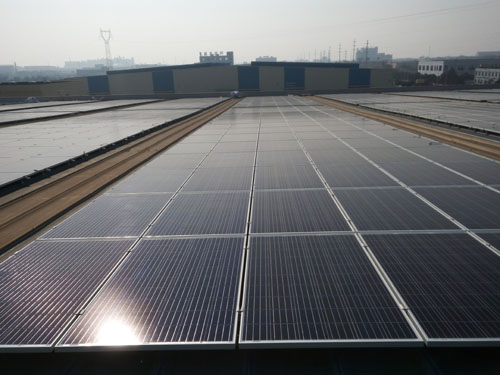

为响应总公司提倡的新能源环保措施,节能降耗,缓解夏天用电紧张。东华链条兴化公司屋顶安装分布式光伏发电项目于2017年9月22日启动,施工人员于11月24日正式进场施工。在集团公司领导的支持和公司各部门的共同努力下,经过近一年的努力顺利实施完毕。
电站并网发电以来,电站平稳运行,高效发电。从2017年12月30日并网发电至2018年10月30日(全部并网在2018年4月份),共计发电300万kwh。取得较好的社会效益和一定的经济效益。预计2019年全年可发电450-500万kwh。
本项目并网通过供电部门评审、防雷装置通过专项部门检测、屋面加固由设计院出具合格证明,均符合国家相关部门规定。在本次正式验收之前,公司内部组织了两次预验收,对预验收发现的问题及时进行了整改。
经讨论验收组一致认为:该项目已完成了各项预期建设内容,符合项目立项预期,同意通过竣工验收。同时,泰州北清新能源科技有限公司持续做好项目的后期维护、保养工作,按要求定期做好检测、点检、应急演练等工作。
